“魯北新通道”津濰高鐵濟南聯絡線(濟濱高鐵)3 標段正式進入鋪軌階段
訪問次數 :
發布時間 :2025-11-05
2025 年 11 月 4 日,由中建股份承建的津濰高鐵濟南聯絡線(又稱濟濱高鐵)3 標段 2 分部順利完成全部無砟軌道施工,標志著這條被譽為 “魯北新通道” 的重要交通工程主體結構施工全面收官,正式轉入鋪軌階段。根據規劃,該線路預計 2026 年底實現全線通車,建成后將進一步完善山東半島城市群高鐵網絡,為區域發展注入強勁動力。

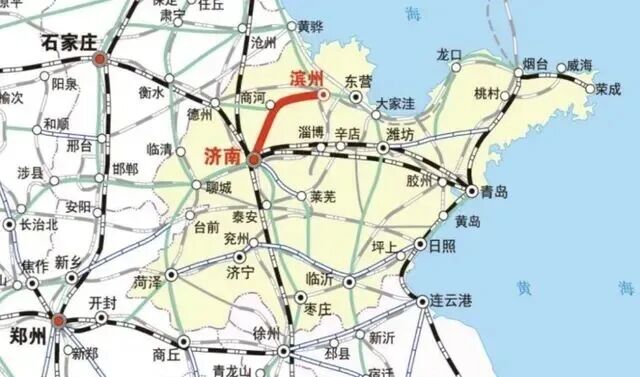

濟濱高鐵線路全長 145.3 公里,設計時速 350 公里,是山東半島城市群構建 “四橫六縱” 現代化高鐵網絡的核心組成部分。其中,中建股份承建的 3 標段全長 36 公里,直接聯通濟南市濟陽區與商河縣,建成后將徹底終結兩地區間不通高鐵的歷史。

從通勤效益來看,線路通車后將實現 “時空壓縮”:濱州至遙墻機場站可實現 20 分鐘零換乘,商河至濟南的通行時間將從當前的 1.5 小時大幅縮減至 15 分鐘,這一變化將極大促進省會經濟圈一體化發展,推動人才、物資、資金等要素在區域內高效流動。
作為當前世界先進的軌道技術,無砟軌道與傳統 “有砟軌道” 相比優勢顯著 —— 后者依賴道砟分散鐵軌壓力,高速運行時易出現道砟飛濺,影響行車速度與舒適性;而無砟軌道采用混凝土一體化結構,具備平順性好、穩定性強、耐久性高的特點,可大幅降低軌道故障率。

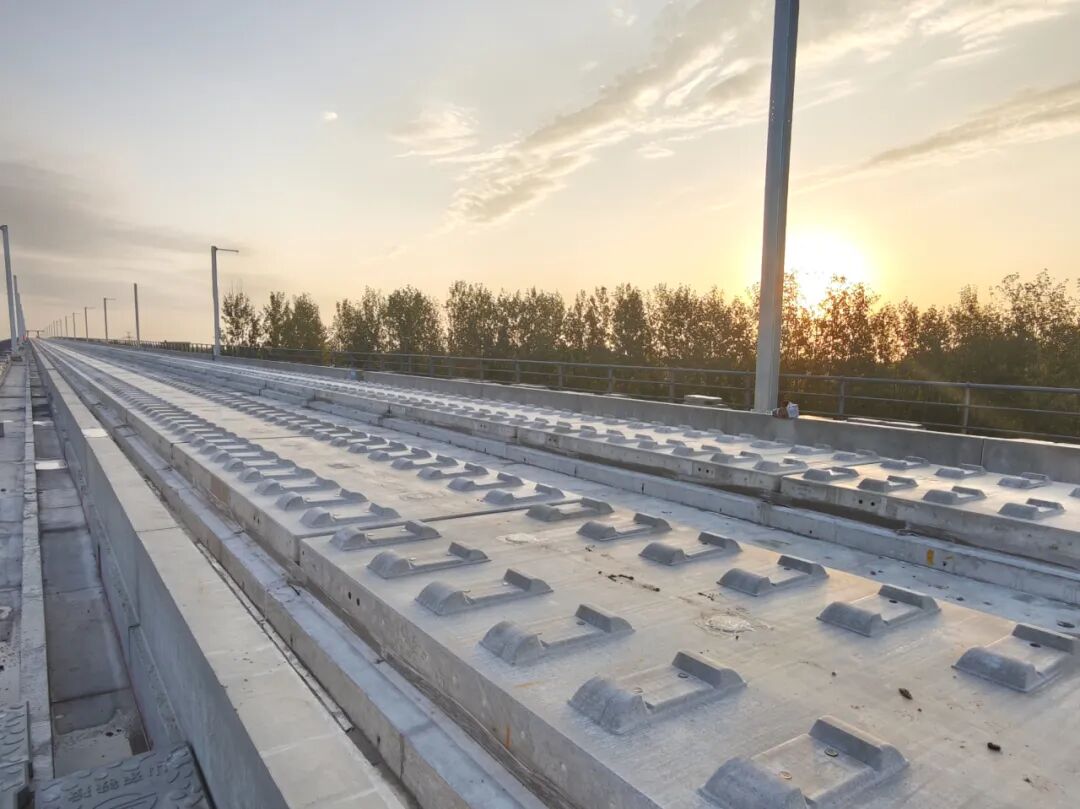

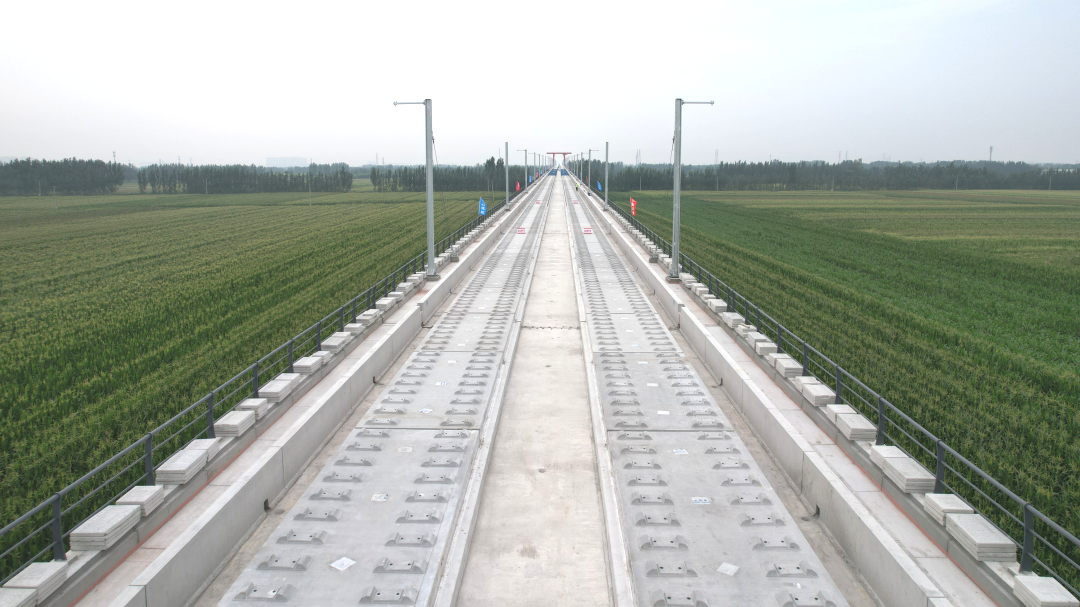

此次施工采用我國自主研發并擁有完全知識產權的 CRTSⅢ 型板式無砟軌道,標段內共鋪設 5144 塊軌道板。為保障施工效率與質量,項目高峰期開啟 4 個作業面,組織 150 余人同步施工,最終僅用 222 天便完成全部無砟軌道施工,為后續鋪軌作業奠定堅實基礎。

無砟軌道施工涵蓋底座板施工、軌道板鋪設、精調定位、自密實混凝土灌注等六道關鍵工序。項目團隊圍繞各工序特點,明確工藝管理流程與質量紅線,確保工程 “內實外美、一次成優”。
在施工準備階段,團隊先對線路進行全面沉降評估,以毫米級精度完成坐標點放樣,隨后澆筑厚度 20 厘米的混凝土底座板作為 “承重基礎”;軌道板則在標準化工廠預制,單塊重量達 7.4 噸,經運輸?shù)跹b至底座板上方后,通過專業軌道精調系統固定,確保高程誤差控制在 ±0.3 毫米以內。
針對自密實混凝土與軌道板材質、當?shù)販囟鹊倪m配問題,項目團隊歷經 16 次配比實驗、7 次線下試驗,最終確定最佳混凝土配比方案,有效避免了軌道板離縫、灌注孔脫落等隱患,實現軌道板 “連板成線” 的緊密銜接。
跨徒駭河 144 米系桿拱是濟濱高鐵全線控制性工程,該橋梁總長 148 米、主跨徑達 144 米,橋面軌道板安裝精度直接影響線路整體運行安全。為保障結構穩定,項目團隊創新采用預壓工藝模擬橋梁荷載,同步精準測量梁體變形數據,配合無懸臂門式起重機吊裝作業,成功實現大跨度橋梁軌道的精確安裝。
自 2022 年 10 月開工以來,項目團隊始終高效推進工程履約,先后實現 “全線首個制梁場取證”“首座系桿拱橋合龍” 等 9 個 “全線首個” 關鍵節點,累計獲得業主綠牌表彰 3 次,收到各方表揚信、錦旗 12 封。

濟濱高鐵建成后,線路南端將連接京滬、濟青、石濟、濟鄭、濟萊等多條高鐵干線,北端則銜接京滬高鐵輔助通道,形成貫通南北的重要交通紐帶。這一通道的打通,不僅將進一步完善華北地區高鐵網絡布局,更對推動區域經濟協調發展、加速城鎮化進程具有重要戰略意義,為魯北地區乃至整個山東半島城市群的高質量發展提供有力支撐。
